Auf dem Kraftwerksgelände wurde 2020 der Betrieb eingestellt. Seit dem wird es nach und nach zurück gebaut. Die größten Bauwerke werden gesprengt.
Die verbleibenden Anlagen und Gebäude sowie die Nachbarschaft muss geschützt werden.
Durchführung einer Beweissicherung vor Beginn der Abbrucharbeiten.
Dokumentation des Istzustandes zum Schutz vor nicht gerechtfertigten Schadenersatzforderungen sind hier sehr wichtig.

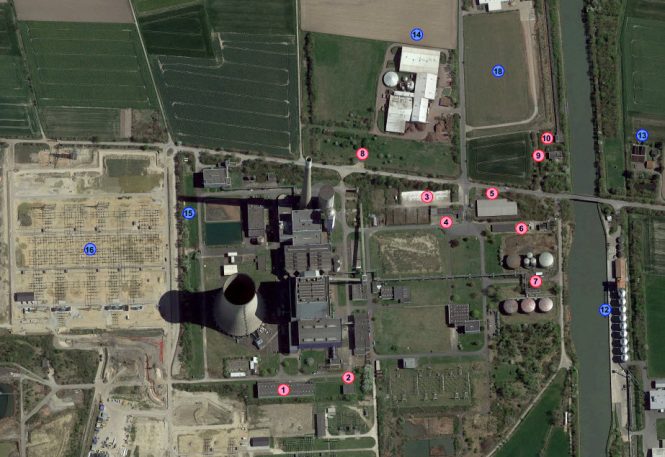

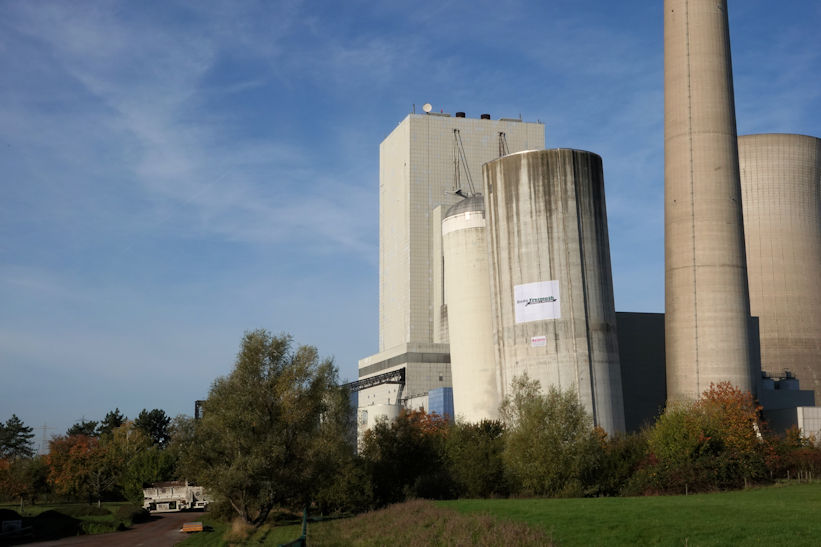

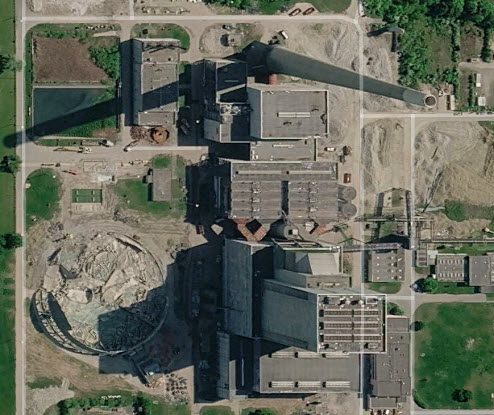

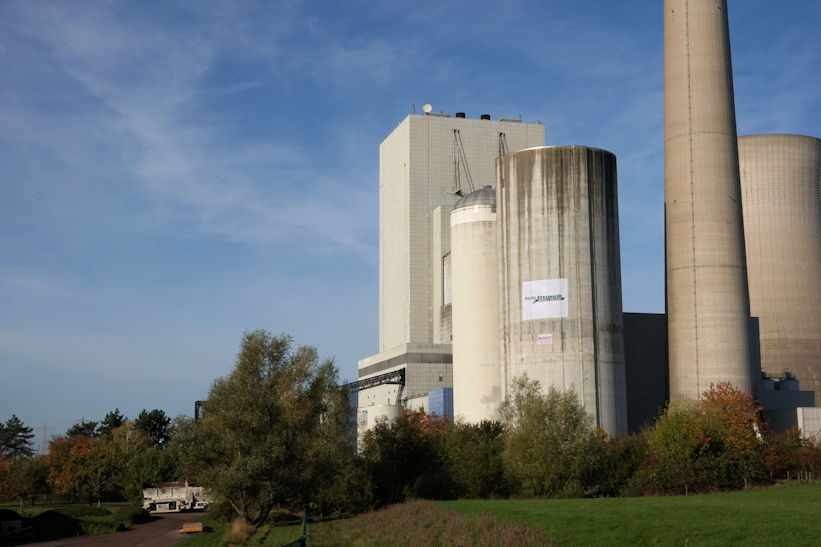

Vor der ersten Sprengung wurden insgesamt 17 Objekte im Kraftwerksbereich und außerhalb in die Beweisaufnahme einbezogen.

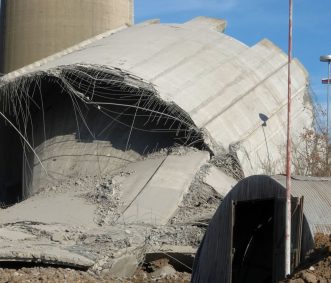

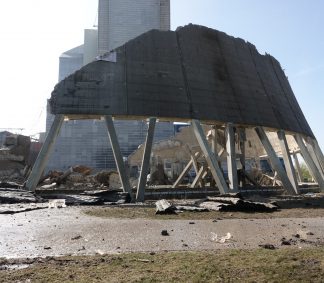

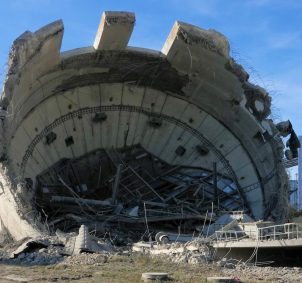

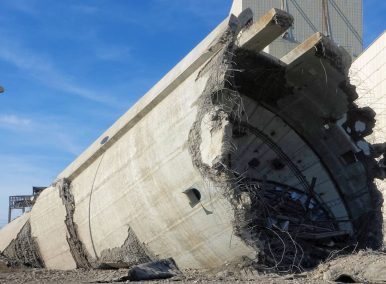

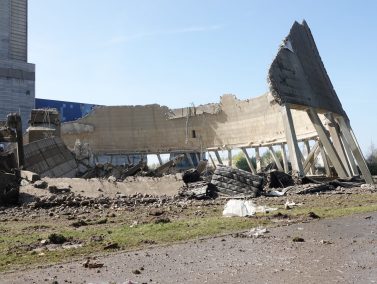

Im Bereich der Gebäude wurden die Schadensbilder an den Fassadenfronten detailliert skizziert und fotografisch dokumentiert. Die Innenräume wurden in ihrem Istzustand beschrieben und Schadstellen fotografisch dokumentiert und in Grundrisspläne in ihrer Lage eingezeichnet.

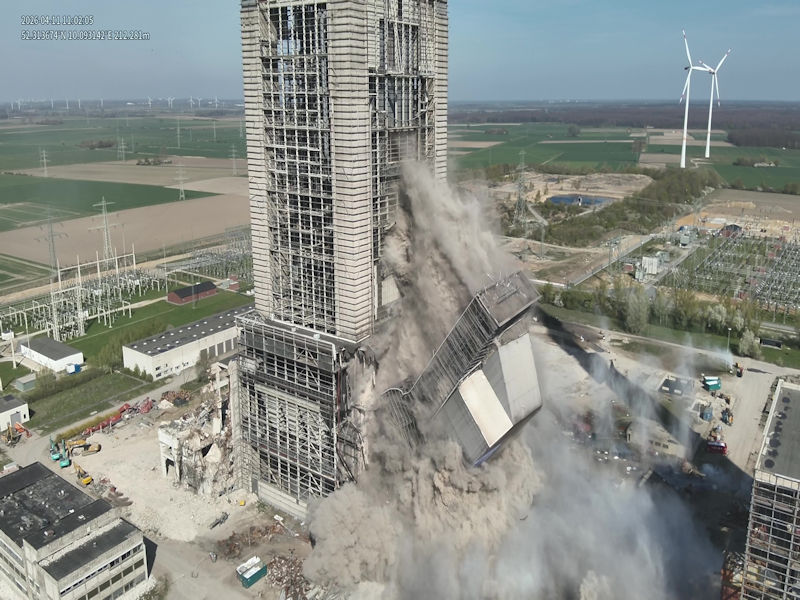

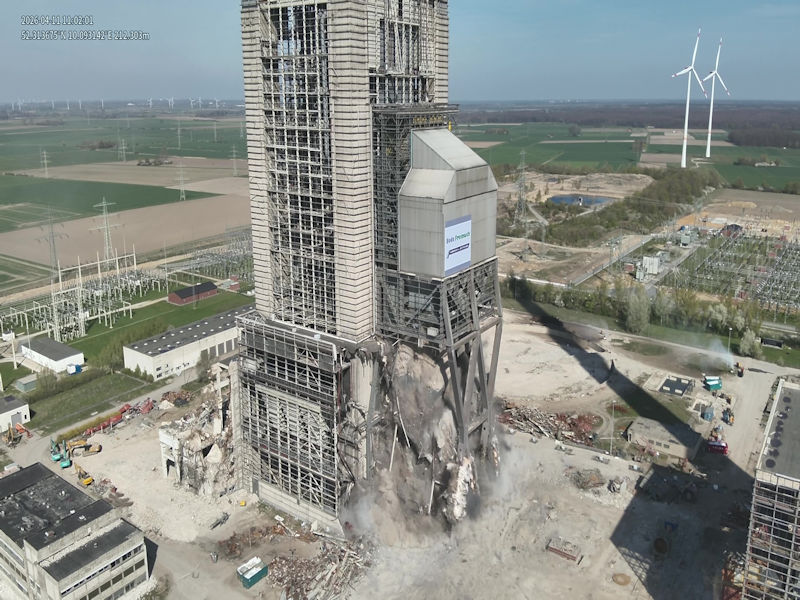

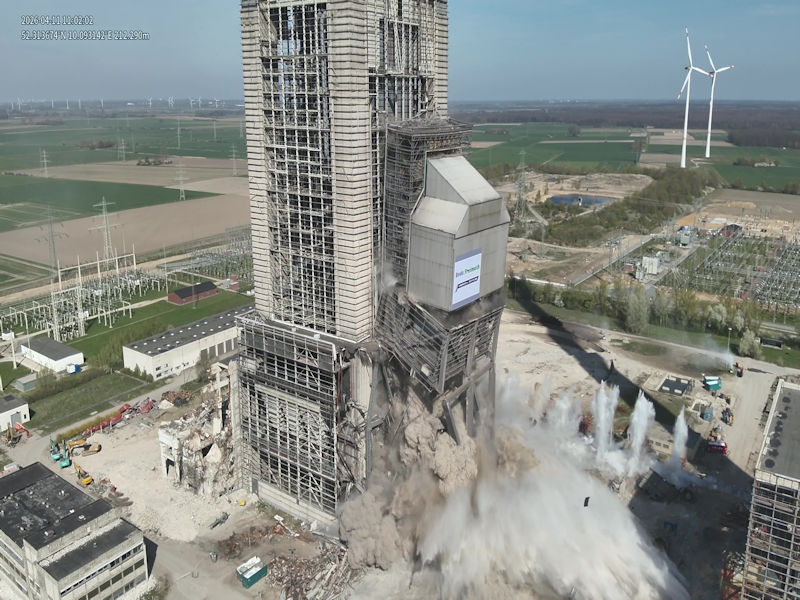

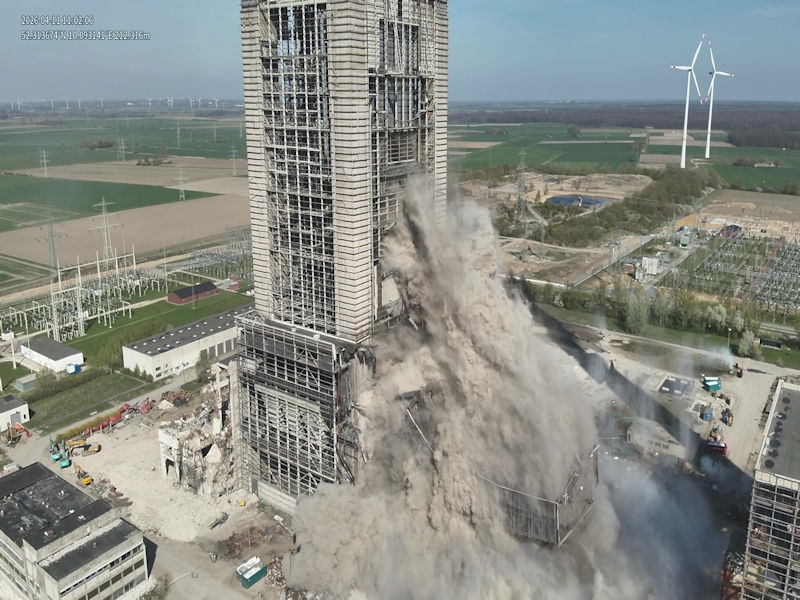

Die Beweisaufnahme wurde kurz vor der ersten Sprengung abgeschlossen.

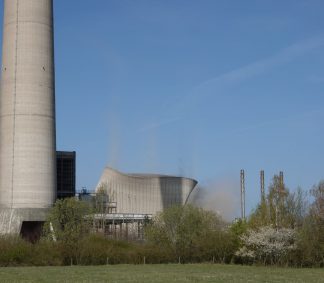

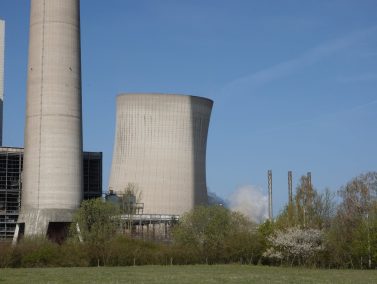

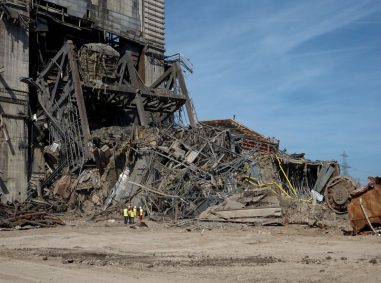

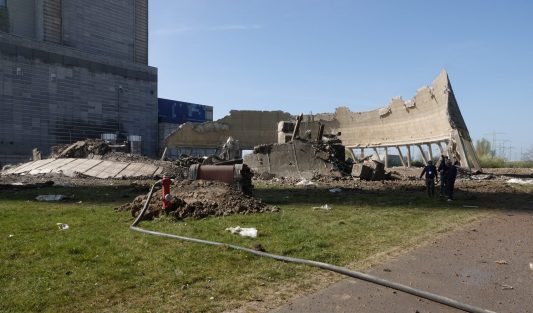

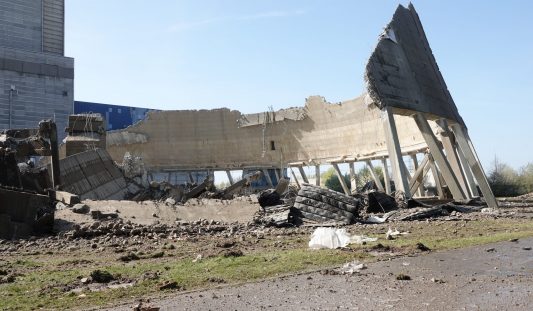

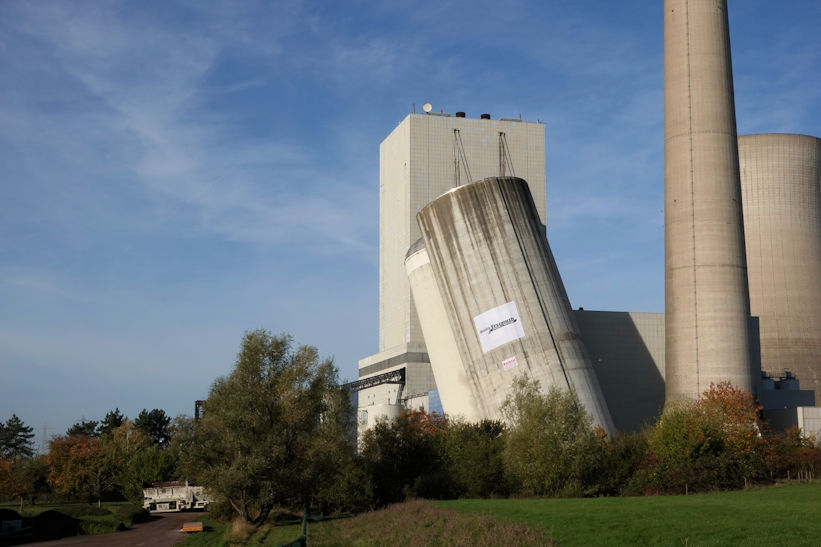

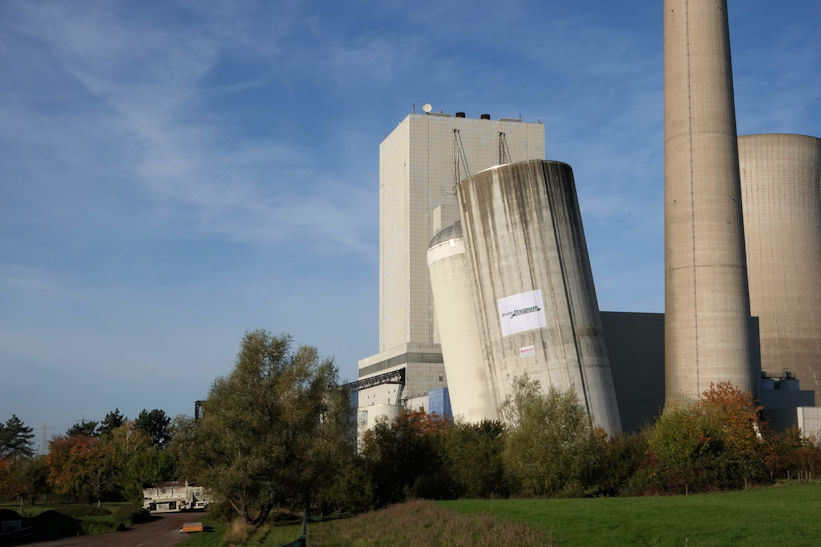

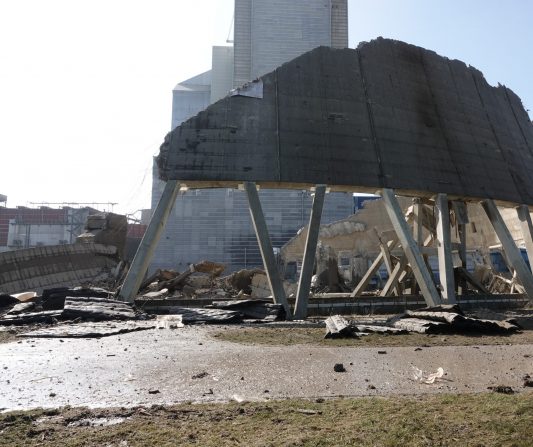

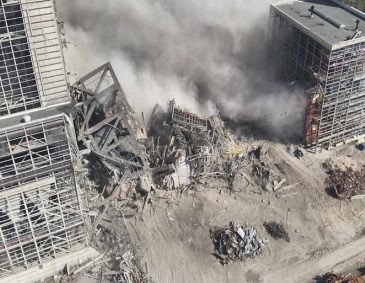

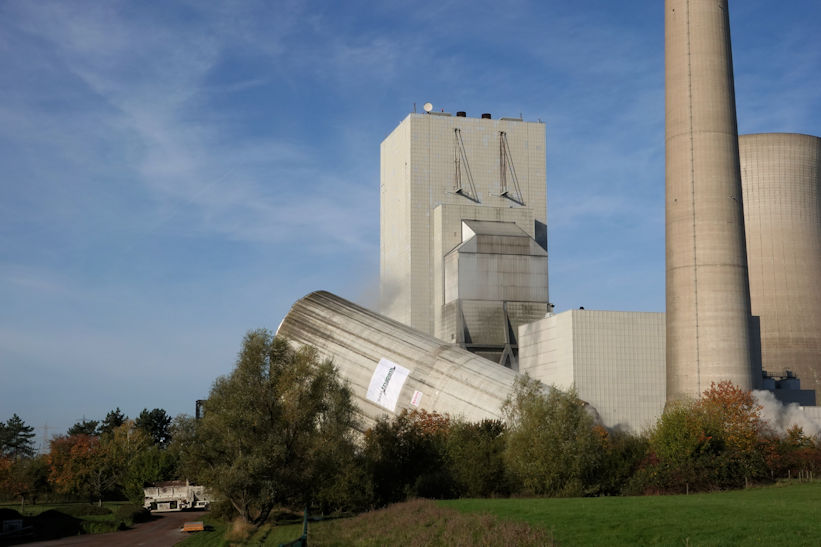

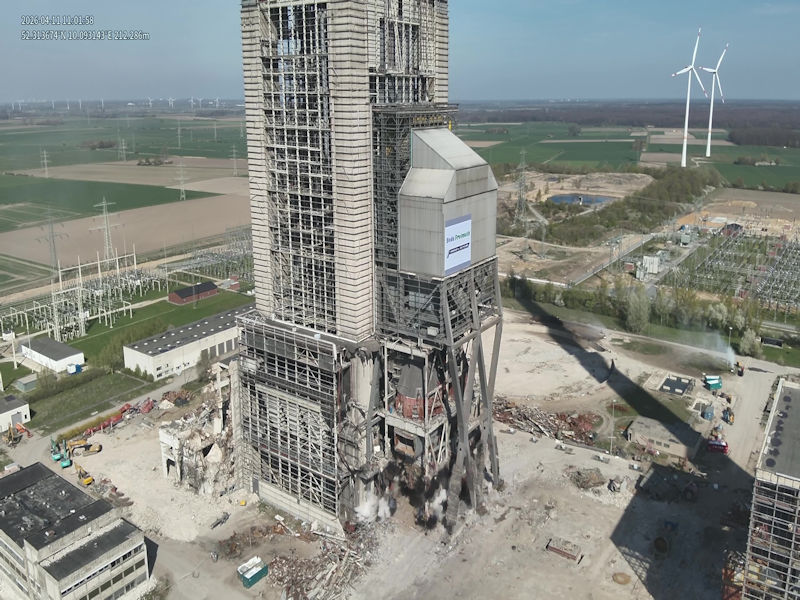

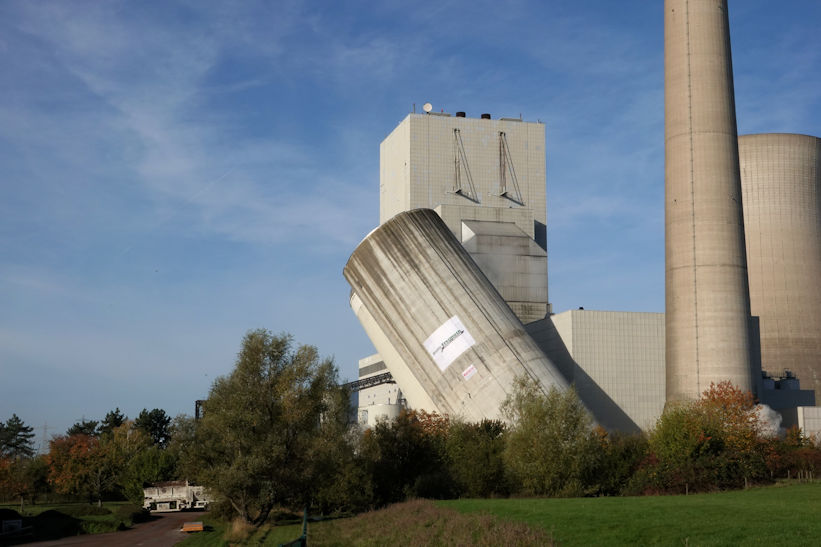

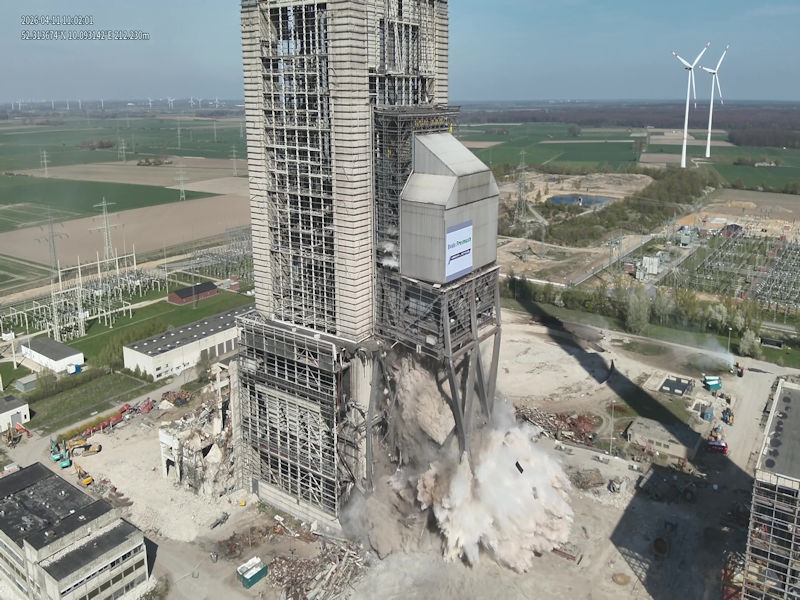

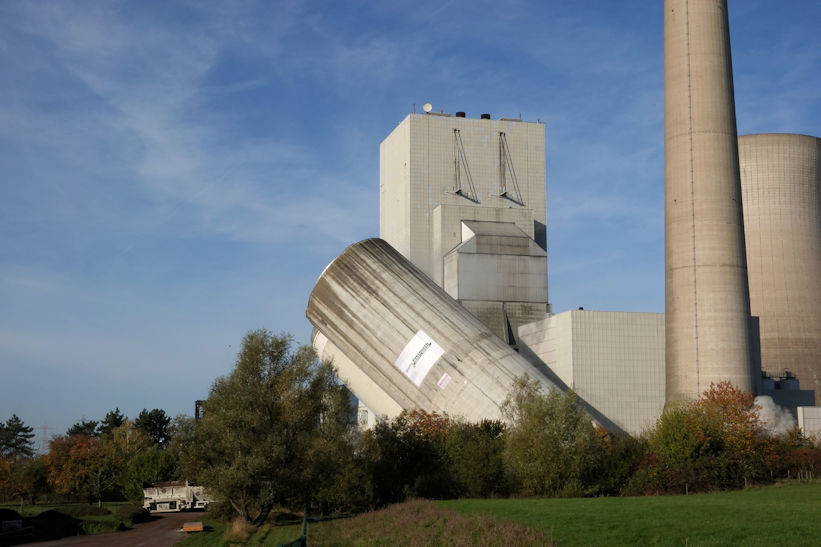

Wir haben die Sprengung begleitet und unmittelbar nach Freigabe den Zustand im Umfeld mit einer Begehung dokumentiert.
